『檜の香る家』 担当:齋野孝太

藤沢市天神町 K様邸 新築工事 「神奈川県産材 相州檜で造る家 No.6」

建築中レポート

1.2011年09月12日

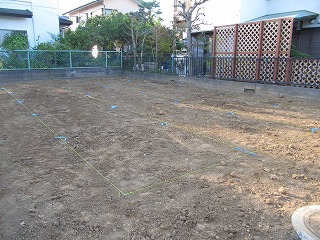

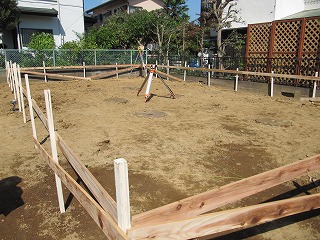

地盤改良工事。
地盤改良工事。

地盤が弱いので、柱状改良工事を行うことになりました。杭の芯出しを行いました。

2.2011年09月13日

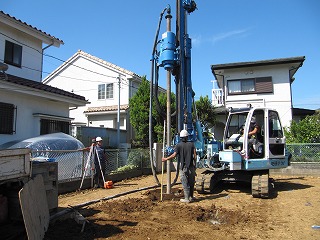

柱状改良施工中!
柱状改良施工中!

Φ600mm L=1.25m ~ 3.0m 27本です。天気がいいので順調に施工しています。1日で終わります。

3.2011年09月14日

基礎工事始まります。
基礎工事始まります。

遣り方を行いました。設計部の川村課長に検査をしてもらいOK頂きました。早速、基礎始まります。ちなみに設計担当の古賀さんはK様と打ち合わせでした。

4.2011年09月15日

基礎工事中です。
基礎工事中です。

掘削と砕石敷き込みを行い、捨てコンクリートを打設しました。基礎の外周の墨出しを行い、外周型枠を設置します。

5.2011年09月20日

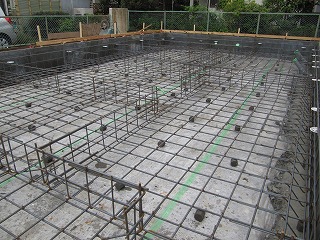

配筋完了!
配筋完了!

きれいですね。規則正しく並べられ結束されていますね。明日配筋検査受験します。ワクワク!

6.2011年09月21日

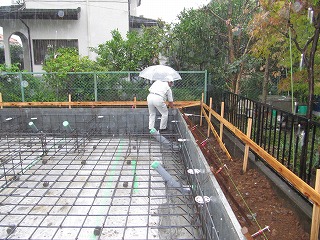

配筋検査中!
配筋検査中!

配筋検査を受検しました。結果は,,,,,問題なく合格です。実は、台風15号が接近中に検査を行いました。風と雨が強くて検査員も苦労しながら厳しく細かく検査をしてました。

7.2011年09月27日
立上りコンクリート打設しました。
立上りコンクリート打設しました。

これから、基礎養生に入ります。しばらくお待ちください。

8.2011年10月06日

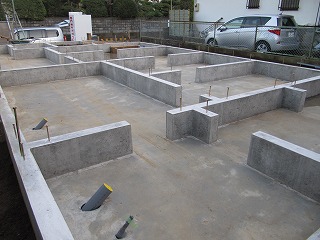

基礎完成!!
基礎完成!!

型枠を外し、基礎完成しました。いい出来ばえです。

9.2011年10月07日
いよいよ,,,,,上棟します!
いよいよ,,,,,上棟します!

基礎の天端に土台を敷く墨を出し、土台を敷きました。近日、上棟!!!!

10.2011年10月11日

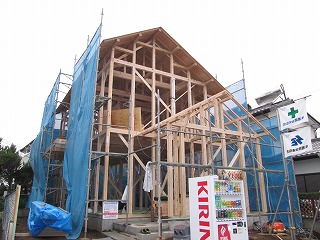

祝!上棟!!
祝!上棟!!

K様、上棟おめでとうございます。閑静な住宅街に檜のいい香りが漂っています。

11.2011年10月11日

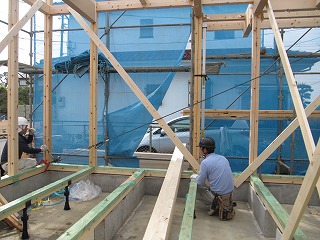

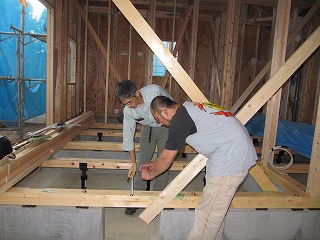

建て方真っ最中!!
建て方真っ最中!!

柱の立ちを見て微調整をしています。さすが、大工さんですね。写真左から:長谷山大工、そしてK邸を施工する、西岡大工です。若いのに一生懸命で丁寧に仕事をしてくれます。宜しくお願いします。

12.2011年10月18日
材木検査!!!
材木検査!!!

『かながわみどりの家づくり』の検査を行いました。かながわブランド品質認証木材を使用しているかを検査します。

13.2011年10月20日
中間検査実施!!
中間検査実施!!

軸組の検査を受けました。金物や筋交いといった重要な構造を検査してもらいます。問題なく合格です。写真左:川村課長、中央:検査員、右:古賀さんです。

14.2011年10月24日

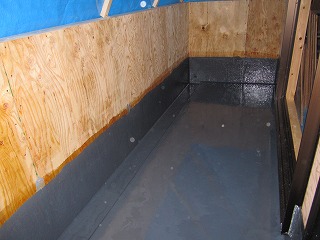

防水施工!
防水施工!

ベランダの防水(FRP)完了。あと、外壁のフェルト張りをすれば一安心なのですが、もう少しの辛抱!大工さん頑張って!

15.2011年10月27日

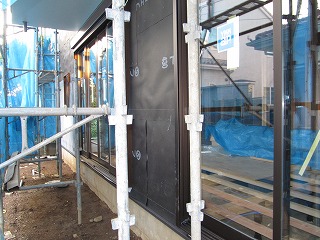

外壁フェルト張り中。
外壁フェルト張り中。

外壁フェルト張りを行い、雨が降っても大丈夫です。一安心。外壁モルタルジョリパットなので、天候とにらめっこしながら仕上げていきます。

16.2011年10月31日

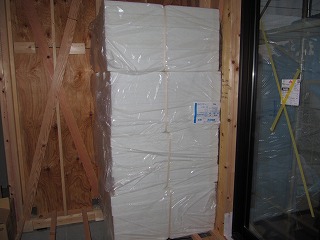

アクリアUボード。
アクリアUボード。

床の断熱材 アクリアUボード NTグラスウール。

17.2011年10月31日

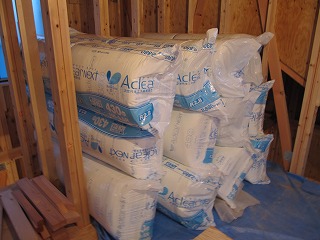

アクリアネクスト。
アクリアネクスト。

壁断熱材のアクリアネクスト14K 105厚です。

18.2011年11月01日

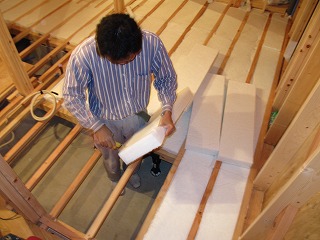

床断熱材設置中。
床断熱材設置中。

大きさを調整しながらアクリアUボードを根太の間にはめていきます。建て方のときにもアップしました西岡大工です。現場は非常にきれいで、丁寧に仕事をして頂いてます。

19.2011年11月02日
ユニットバス設置しました。
ユニットバス設置しました。

TOTO サザナHBシリーズです。お風呂は、ダークな感じをワンポイントにしていて纏まっていますね。

20.2011年11月07日

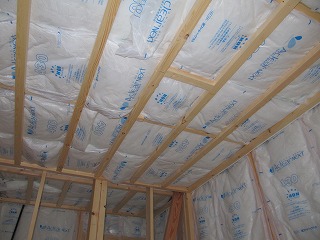

天井断熱材設置。
天井断熱材設置。

天井も壁と同じものです。

21.2011年11月07日

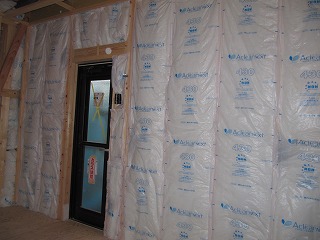

壁断熱材設置しました。
壁断熱材設置しました。

アクリアネクスト14K設置。きれいに設置されていて気持ちがいいですね。

22.2011年11月10日

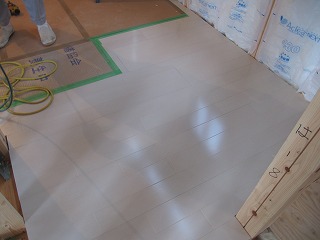

1階のフロア張りました。
1階のフロア張りました。

フロアを養生してある為写真は一部ですが、パナソニック製のエクセルホワイト色です。真っ白より少し木目がかった感じです。しかも床暖房のYouほっと(ジョイハードフロアA)という商品です。色も機能も良い、NICEですね。

23.2011年11月12日

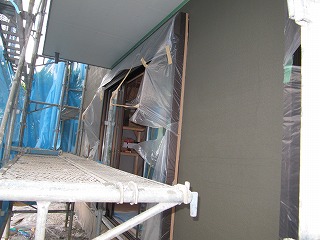

外壁左官状況!
外壁左官状況!

中塗りまで施工完了。仕上げに関わるとこなのでコテで、平滑にしていきます。十分に乾かしたら仕上げに入ります。待ち遠しいですね。

24.2011年11月17日
無垢材のフロア
無垢材のフロア

2階の子供部屋は、無垢の杉板を使用しています。色合いがいいですね。

25.2011年11月19日
檜の香りが,,,,,,,,,,,
檜の香りが,,,,,,,,,,,

檜の化粧梁を見せています。木のぬくもりを感じていただけるかな?

26.2011年11月22日

外壁仕上げ作業中②
外壁仕上げ作業中②

2階部分の仕上げを施工してます。足場が外れるのが楽しみですね。

27.2011年11月22日
外壁仕上げ作業中
外壁仕上げ作業中

ついに外壁の仕上げ作業に入りました。1階と2階で色もパターンも違うんですよ。

28.2011年11月28日
外壁等完了!
外壁等完了!

足場解体しました。やっとK様邸の全体像が見れました。ツートンで纏まりのある家になりましたね。幕板もアクセントになりナイスです。

29.2011年12月03日
檜の階段。
檜の階段。

オール檜の階段です。加工も取付も苦労しました。後は、檜の手すりを付けて完成です。またアップします。

30.2011年12月09日
木工事完了!
木工事完了!

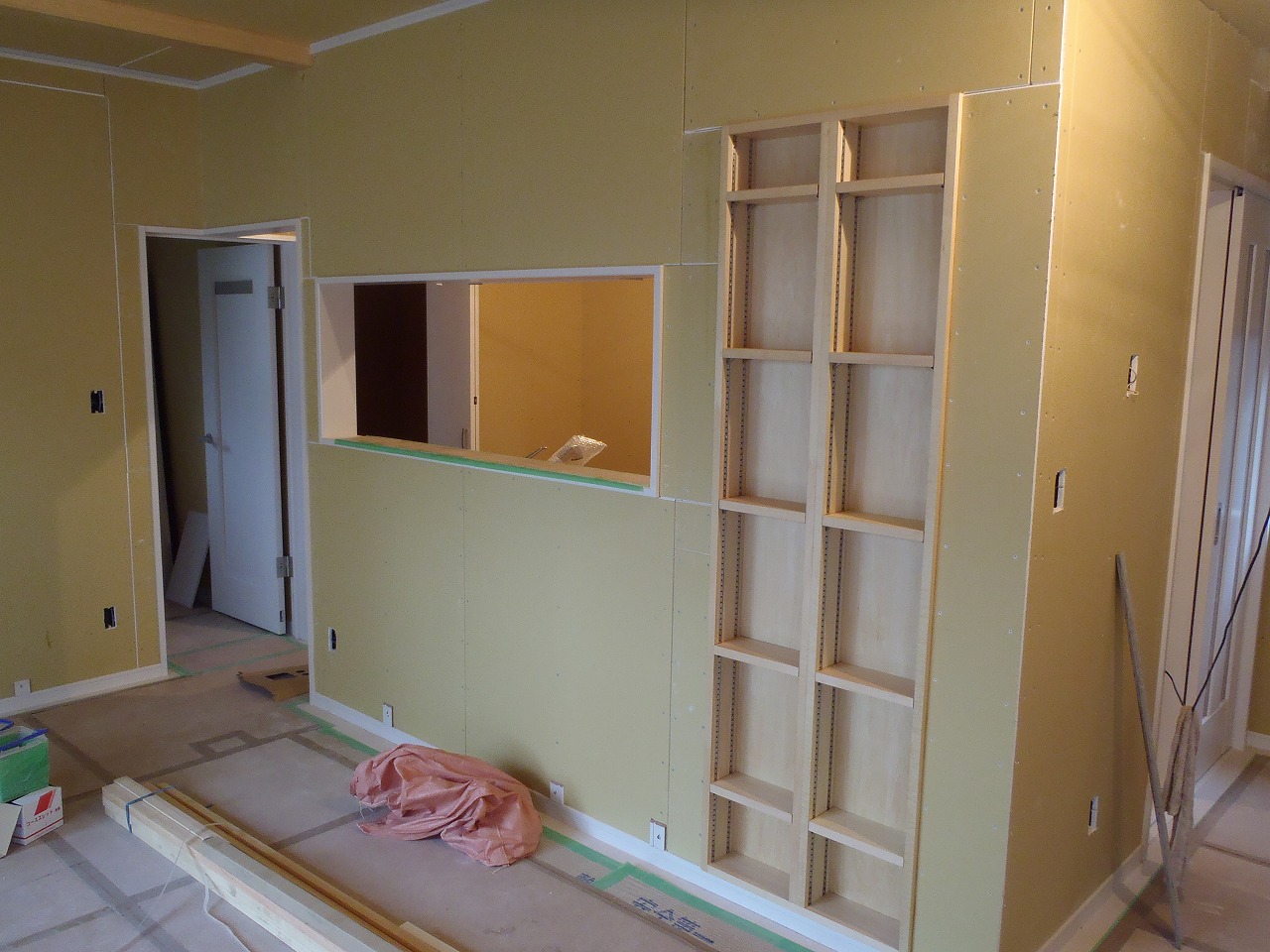

木工事終わりました。造作棚(書棚)を作りました。

31.2011年12月10日
木工事完了→内装工事
木工事完了→内装工事

木工事が終わり、内装工事のパテ作業中です。ビスやボードの繋ぎなどを平に均す作業です。

32.2011年12月10日

階段の手すり。
階段の手すり。

階段の手すりも檜で作りました。大工さんが試行錯誤してがんばってました。

33.2011年12月12日

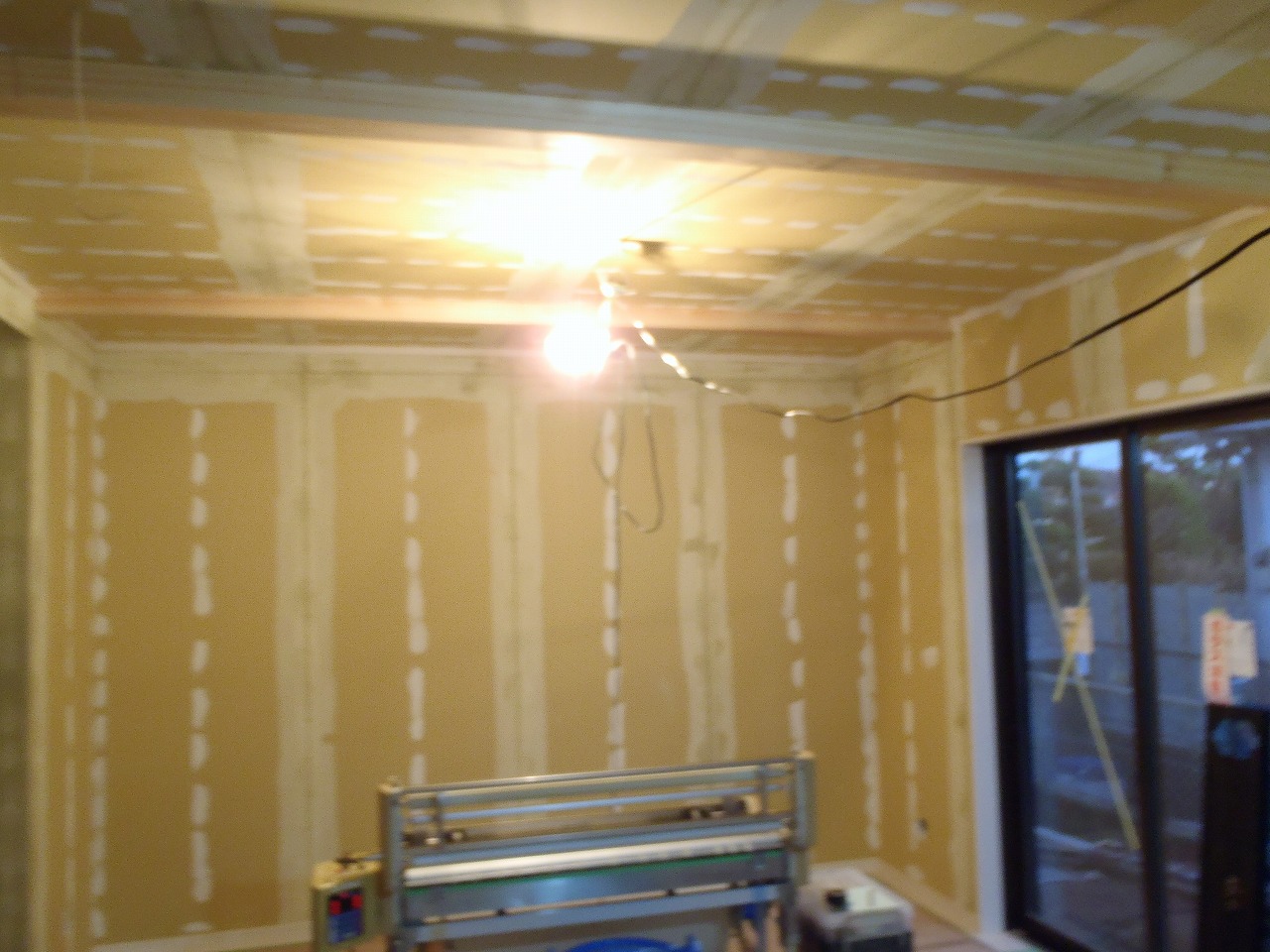

内装工事

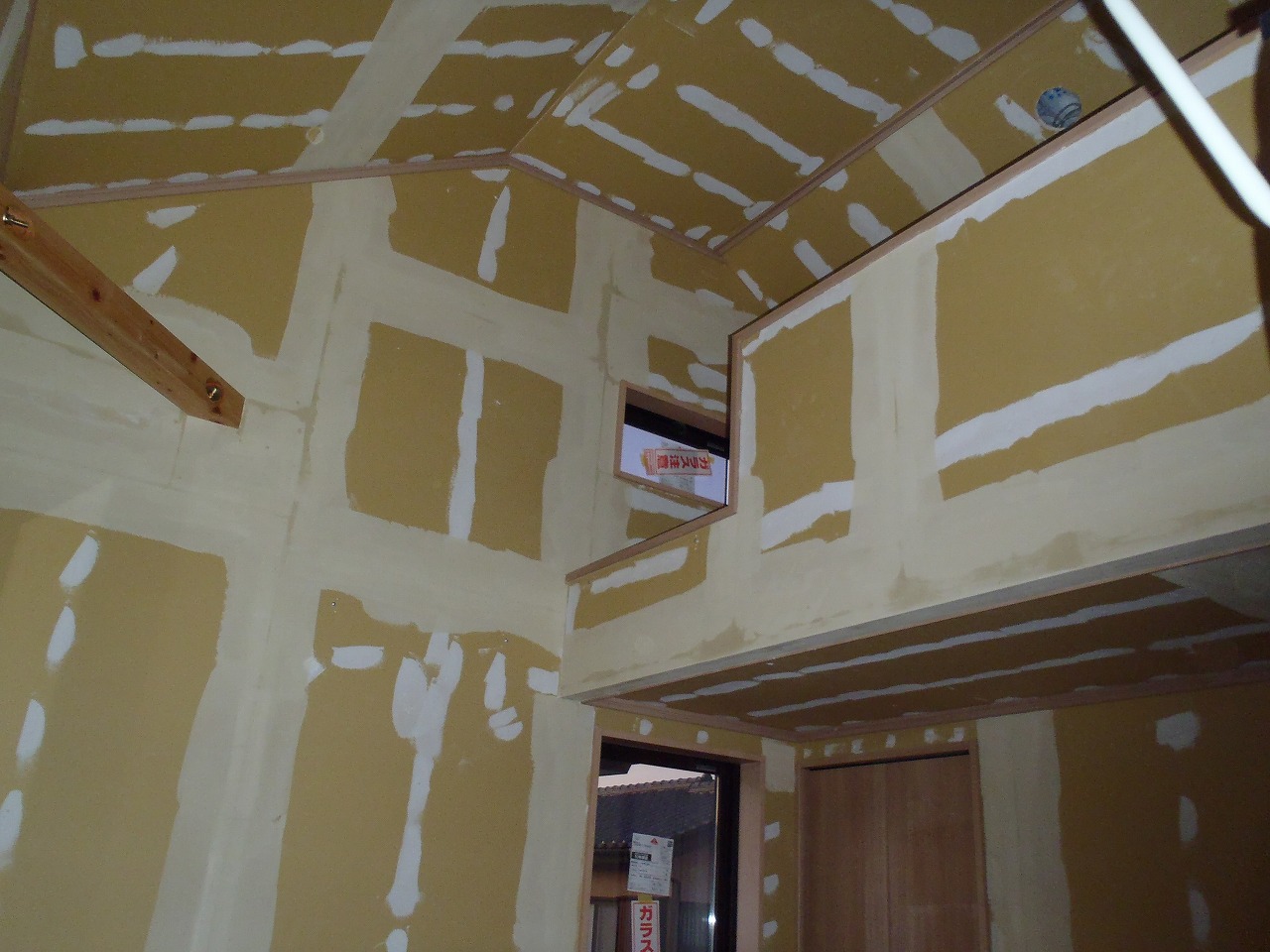

内装工事

2階のロフトのある部屋です。ここは少し変わった仕上がりになします。完成のときまで待ってください。

34.2011年12月27日

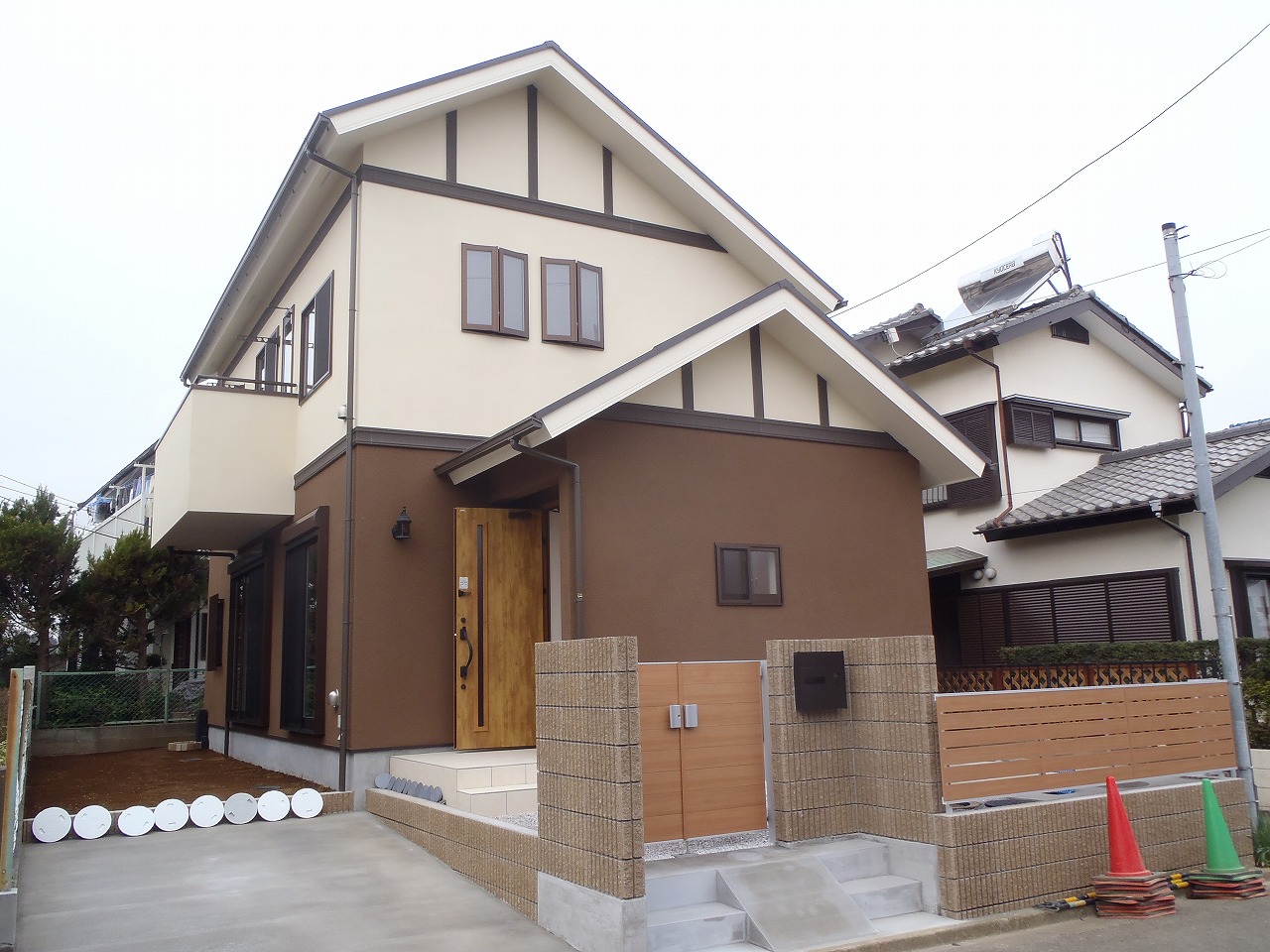

完成12
完成12

外構工事も完了しました。K様おめでとうございます。そして、ありがとうございました。今後とも宜しくお願いします。

35.2011年12月27日

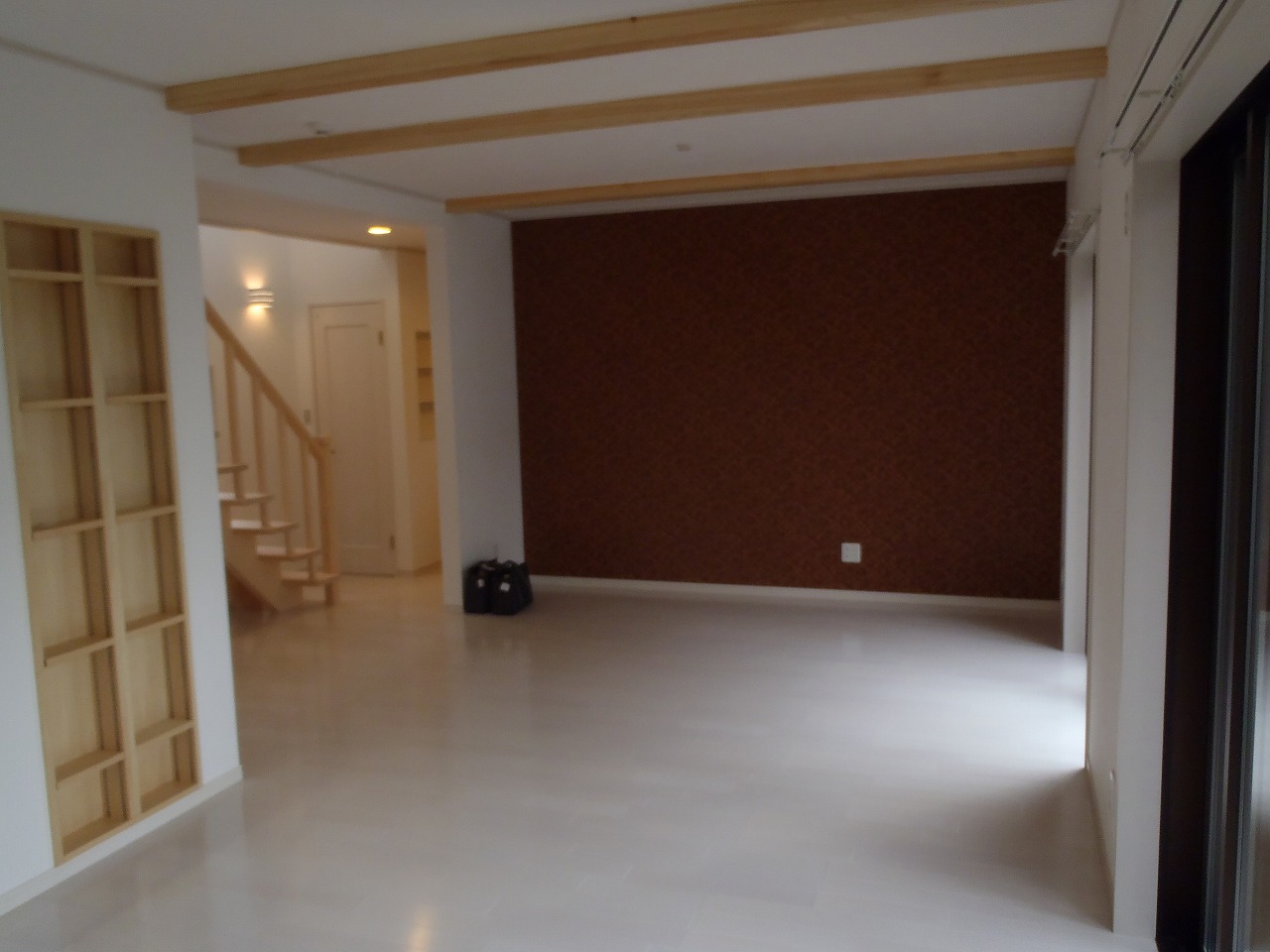

完成11
完成11

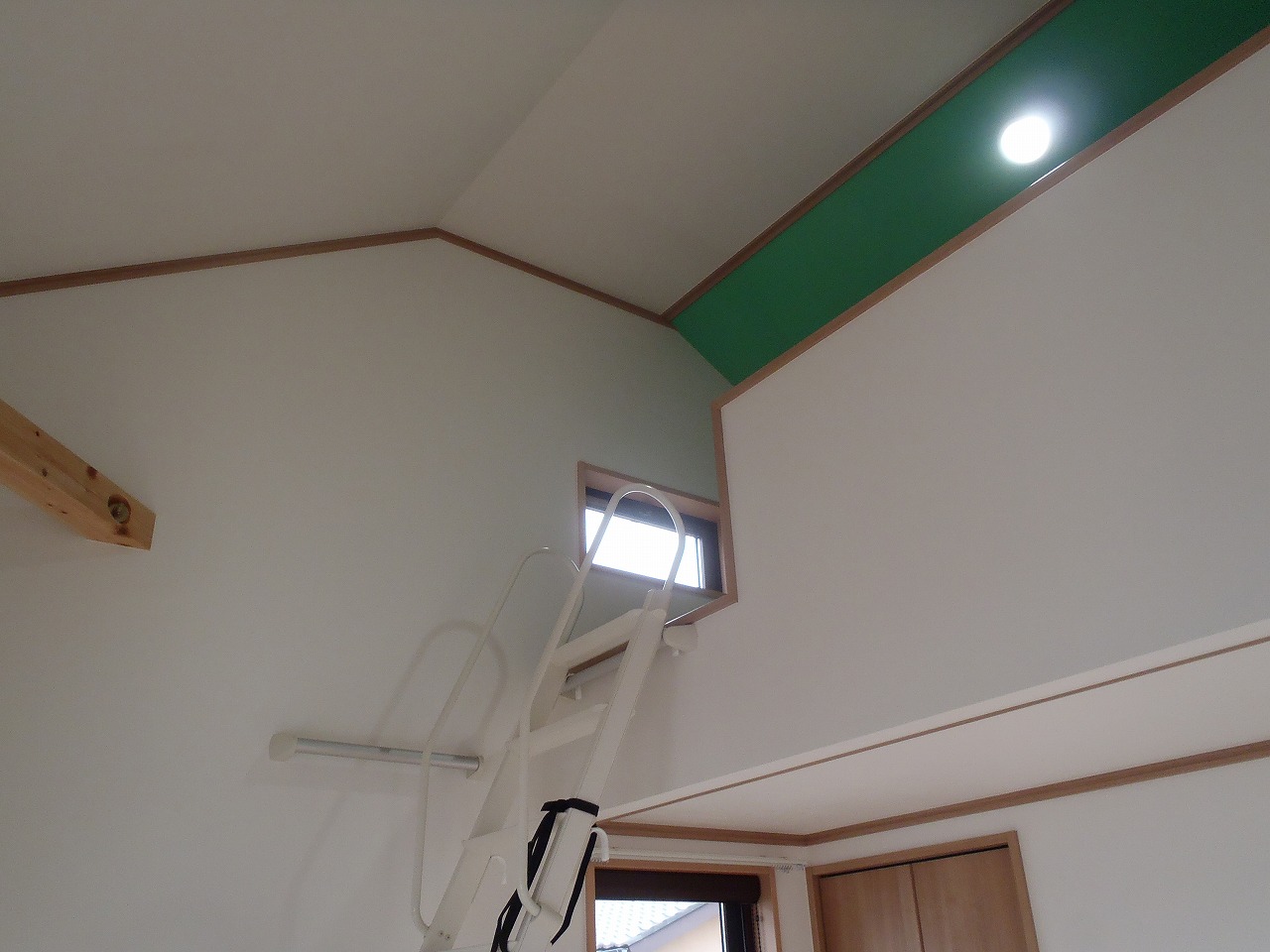

なんと、ロフトがつながっているんですよ。

36.2011年12月27日

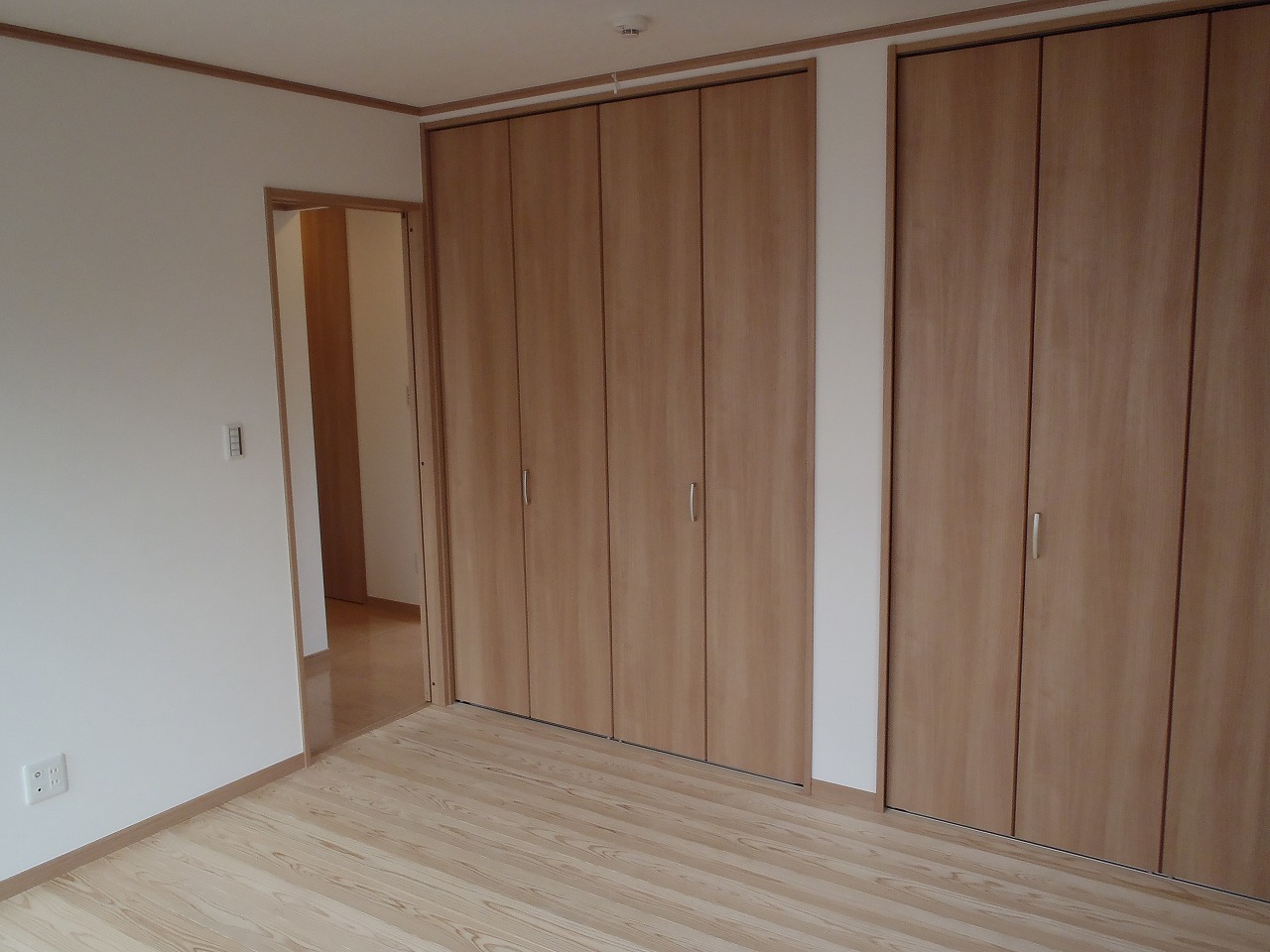

完成10
完成10

少し変わったところは、床はもちろん杉。一部クロスの色を変えました。そして,,,,,,,,,,,,,,,,,,,,,

37.2011年12月27日
完成9
完成9

主寝室。床は杉を使用し建具は杉に合わせた色を採用し木の生地を感じられる部屋になりました。

38.2011年12月27日
完成8
完成8

トイレです。こちらもこだわりが感じられます。

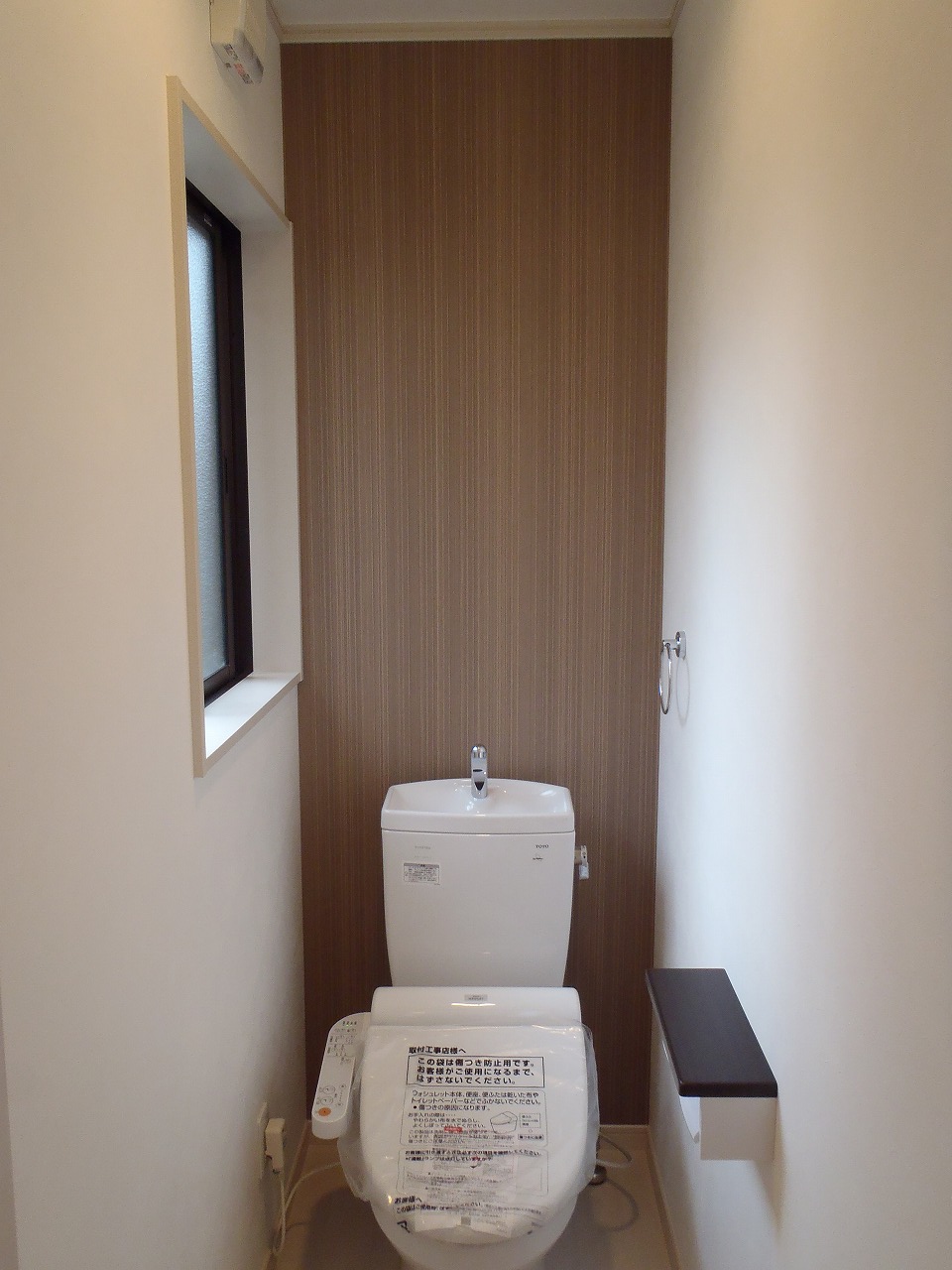

39.2011年12月27日
完成7
完成7

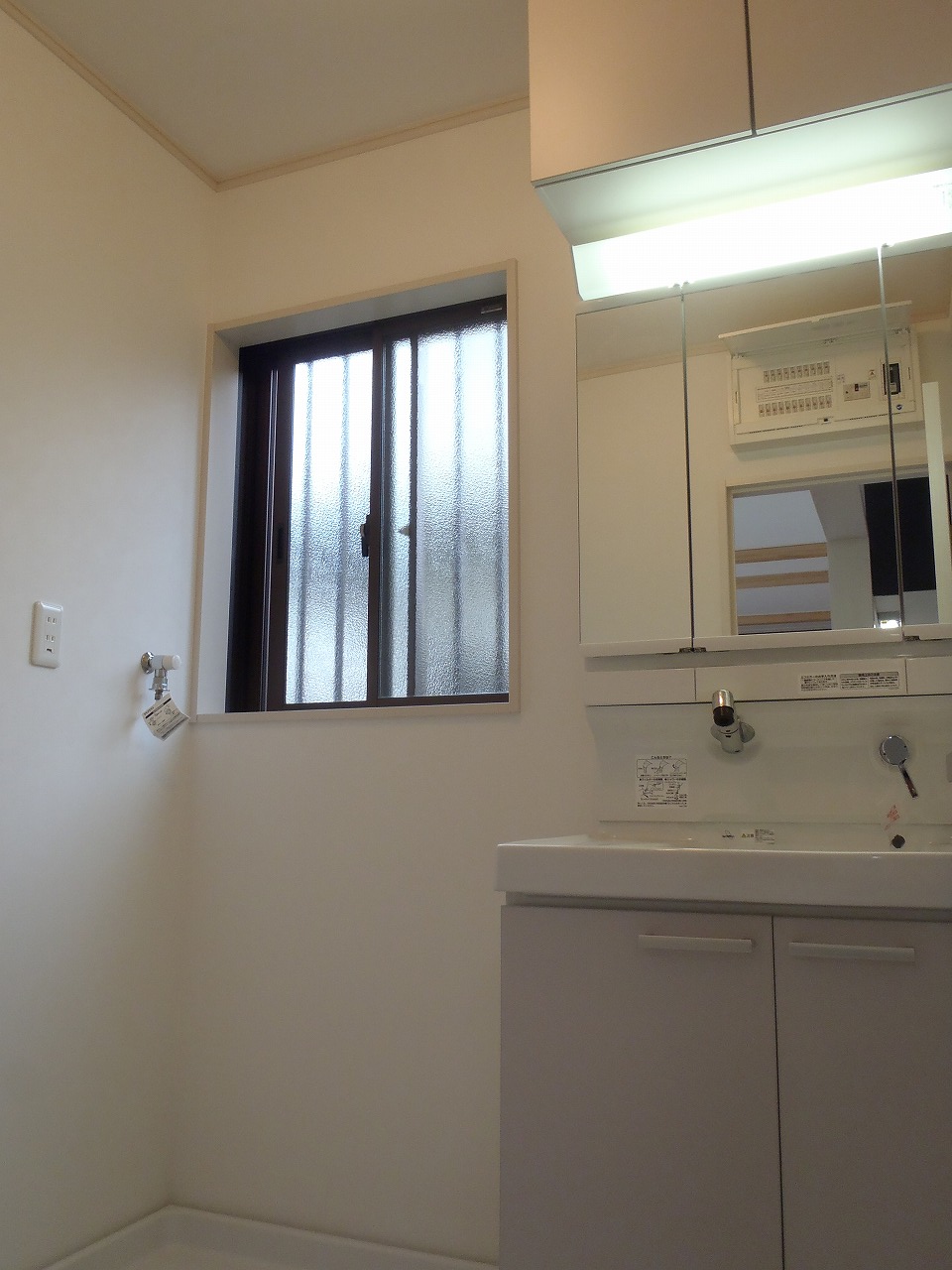

洗面脱衣室。

40.2011年12月27日
完成6
完成6

キッチンです。白をベースにしここでダークな色合いがグッとしまりより一層白が際立ってGOODです。

41.2011年12月27日
完成5
完成5

一面だけクロスが違ってアクセントがついてまた違った味が出ていていいですね。

42.2011年12月27日
完成4
完成4

大きなサッシから気持ちのいい日の光が入ってきて明るく最高です。

43.2011年12月27日
完成3
完成3

広々とした。リビング・ダイニングです。

44.2011年12月27日
完成2
完成2

玄関を入ると、檜の香りのする階段が待っています。

45.2011年12月27日
完成1
完成1

ついに完成しました。玄関です。
